Objectivos e Âmbito

Este processo tem como principal objectivo obter uma analise das unidades trabalho que foram ou estão a ser feitas.

Com esta nova função podemos gerir o trabalho de execução e ter uma noção dos tempos necessários para terminar os mesmos, sendo assinalado pelo sistema caso existem atrasos. Como o nome indica, a produtividade instantânea indica-nos no momento o que está a ser realizado num determinado armazém, segundo os critérios seleccionados e por vários indicadores (valores absolutos, percentagens e manómetros).

Como gerar a produtividade Instantânea.

Aplicação -> Gestão de Armazéns -> Estatísticas-> Alimentar Estatísticas ->Produtividade Instantânea [AL238]

Para poder ter uma analise correcta das produtividades é necessário gerar as estatisticas, ou seja, alimentar um suporte ao qual o sistema se baseia para indicar o tempo previsto para fazer as tarefas indicadas.

Essas previsões são baseadas nos valores do período que indicam no ecrã:

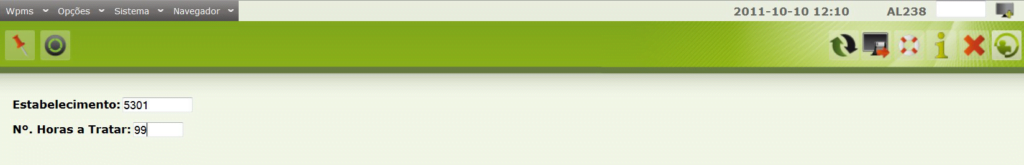

Neste exemplo as previsões serão calculadas com base no armazém 5301 nas ultimas 99 horas. Inserir os valores pretendidos e gerar. Numa situação real, cada operação deverá definir o intervalo temporal adequado para recalcular as produtividades por cada tipo de unidade de trabalho. Um valor razoável é de 2 em 2 horas. Para obter este efeito, será necessário criar um agendamento que corra de 2 em 2 horas e que tenha neste ecrã como critério as ultimas duas horas de trabalho efectivo. Deste modo de duas em duas horas, o sistema recalcula o tempo previsto para a execução de cada reserva de expedição, com base nas produtividades obtidas nas ultimas duas horas de trabalho.

Visualizar a produtividade Instantânea

Após ser gerado as produtividades, podemos analisar as previsões a partir do ecrã seguinte.

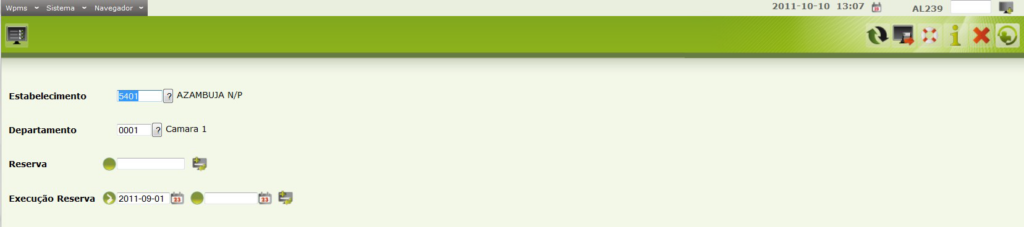

Existem vários critérios de selecção, se indicarmos por exemplo uma única reserva, o sistema vai nos indicar o tempo previsto para o fim da mesma, caso esta seja executada no momento.

Em principio, a utilização das datas é o factor mais usual para ter uma noção mais abrangente do trabalho que foi, está e será realizado durante um determinado período.

Para se obter a data e hora prevista do fim da execução, é feita a separação das quantidades executadas pelos diferentes tipos de UDTs, depois verifica-se quantos operadores de RF estão efectivamente ligados e as actividades que eles podem fazer. Por fim adiciona-se as produtividades calculadas para cada tipo de UDT para se estimar quanto tempo demorará a executar a quantidade colocada nos documentos de execução.

Claro que quanto mais polivalente forem os operadores pior serão as estimativas dadas por este monitor.

O ecrã anterior exemplifica vários indicadores dos quais vou destacar:

Se passar o rato por cima do ícone aparece “Delay”, ou seja, atraso, significa que segundo a data de expedição a reserva encontra-se atrasada.

Indicador no verde: A produtividade actual encontra-se pelo menos 50% acima da produtividade calculada. Existe também um indicador com 25% acima, com o ponteiro nas 11:00.

Indicador no vermelho: A produtividade actual encontra-se pelo menos 50% abaixo da produtividade calculada, na ultima vez que o calculo ocorreu. Existe também um indicador intermédio para 25% abaixo, onde o ponteiro se encontra nas 14:00.

Indicador no meio: A produtividade actual encontra-se alinhada com a produtividade calculada na ultima vez que esse calculo foi feito.

Reserva Executada

Reserva por Executar

Reserva a Executar

Percentagem da reserva executado

Nota: O sistema só informa das horas e datas previstas caso existem operadores RF a trabalhar.
